今天给各人带来的分享是关于压裂用井口球阀的机能试验步骤的内容。压裂用井口球阀机能试验有四项,别离为:壳体强度试验、密封机能试验、整机带载开关试验及允许过砂量试验,对应的试验要求如下。
忠告:以下试验中涉及到较高压力前提下的操作,尝试室人员应有正规尝试室工作的实际经验。本尺度并未指出所有可能的安全问题。使用者有责任采取适当的、安全的健全措施,并保障切合国度有关律例划定的前提。
1、壳体强度试验
1.1 试验前提
1.1.1 试验温度为 5℃~40℃。
1.1.2 试验介质为净水。
1.1.3 试验设备和设施为试压装置、管钳、专用工具、通用量具等。
1.2 试验步骤及要求
1.2.1 将压裂用井口球阀衔接在试压装置上,各衔接螺纹涂密封脂并旋紧。
1.2.2 开启压裂用井口球阀,启动试压装置。向球阀内充入净水,排净球阀内的空气。逐步加压到 1.5 倍额定压力,关关试压装置,稳压 5min,压降幼于 0.5mpa 为合格。
1.2.3 卸掉压裂用井口球阀、拆检,各部位应无泄漏、无结构危险。
1.2.4 将试验数据填入压裂用井口球阀试验纪录表,体式拜见表 2。
2、密封机能试验
2.1 试验前提
2.1.1 试验温度为 5℃~40℃。
2.1.2 试验介质为净水。
2.1.3 试验设备和设施为试压装置、管钳、专用工具、通用量具等。
2.2 试验步骤及要求
2.2.1 压裂用井口球阀密封机能试验应在壳体强度试验后进行。
2.2.2 将压裂用井口球阀衔接在试压装置上,各衔接螺纹涂密封脂并旋紧。
2.2.3 开启压裂用井口球阀,启动试压装置。向球阀内充入净水,排净球阀内的空气。关关阀门逐步加压到 1.1 倍额定压力,关关试压装置,稳压 5min,压降幼于 0.5mpa 为合格。
2.2.4 卸掉压裂用井口球阀、拆检,各部位应无泄谓、无结构危险。
2.2.5 低压气密封试验,只在客户有要求时进行。
2.2.6 将试验数据填入压裂用井口球阀试验纪录表,体式拜见表 2。
3、整机带载开关试验
3.1 试验前提
3.1.1 试验温度为 5℃~40℃。
3.1.2 试验介质为净水。
3.1.3 试验设备和设施为试压装置、管钳、专用工具、通用量具等。
3.2 试验步骤及要求
3.2.1 压裂用井口球阀整机带载开关试验应在密封机能试验后进行。
3.2.2 将压裂用井口球阀衔接在试压装置上,各衔接螺纹涂密封脂并旋紧。
3.2.3 开启压裂用井口球阀,启动试压装置。向球阀内充入净水,排净球阀内的空气。逐步加压到额定压力后,选取量程大于 500N?m 的扭矩量规,开启井口球阀,反复三次。丈量开关扭矩切合表 1 的划定为台格。

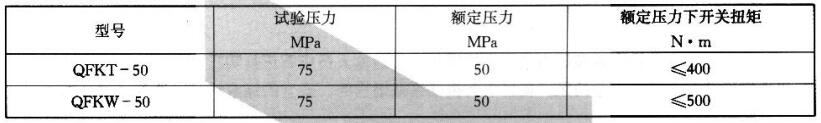

表 1 50MPa 压裂用井口球阀压力机能参数

3.2.4 将试验数据填入压裂用井口球阀试验纪录表,体式拜见表 2。
4、允许过砂量试验
4.1 试验前提
4.1.1 试验温度为 5℃~40℃。
4.1.2 试验介质为黏度 100mPa?s~1000mPa?s 的携砂液及粒径 0.3mm~1.7mm 的支持剂。
4.1.3 试验设备和设施为压裂泵组、管汇、试验井、通用量具等。
4.1.4 试验场地要平坦空阔、无阻碍物。
4.2 试验步骤和要求
4.2.1 按压裂施工工序要求衔接好各类设备。
4.2.2 压裂用井口球阀衔接地位距泵组不幼于 40m。
4.2.3 启动压裂泵组,排量为 2m?/min,砂液比为 20%,加砂量达到 150m? 时,替净水 1m? 后停泵。
4.2.4 更换压裂用井口球阀,排量达到 4m?/min 时加砂,砂液比为 40%,砂量达到 120m? 时,替净水 1m? 后停泵。
4.2.5 卸掉压裂用井口球阀、拆检,转球与转球凹体应无危险,球体通孔径向磨损应幼于 2mm。
4.2.6 将经过砂量试验的压裂用井口球阀衔接在试压装置上,按 1 要求进行壳体强度试验。
4.2.7 将试验数据填入压裂用井口球阀试验纪录表,体式拜见表 2。

表 2 压裂用井口球阀试验纪录表

以上就是今天的分享!若是您对用于上述压裂用井口球阀机能试验的试压装置感兴致,迎接与我们联系!
